Plano de ação empresarial: do objetivo ao resultado

Publicado em 20 de outubro de 2026

Por Equipe Plano Previsível

Equipe organizando post-its sobre um quadro de planejamento

Um plano de ação empresarial é a lista de tarefas concretas, com responsável, prazo e critério de pronto, que transforma cada objetivo da empresa em trabalho do dia a dia. Ele funciona quando cada tarefa está ligada a um objetivo, a ordem respeita o que depende do quê, a carga cabe na rotina da equipe e existe um momento fixo para conferir o andamento. A maioria dos planos que não saem do papel falha em um desses pontos, e não por falta de boas ideias.

Por que tantos planejamentos não saem do papel

Os motivos mais comuns são práticos:

  • objetivos sem tarefas: "aumentar as vendas" não diz o que fazer na segunda-feira;
  • tarefas vagas: "melhorar o marketing" não tem começo nem fim;
  • ninguém responsável: tarefa de todos é tarefa de ninguém;
  • tudo para o mesmo mês: o plano compete com a operação e perde;
  • sem critério de pronto: a tarefa fica "quase pronta" para sempre;
  • sem acompanhamento: ninguém olha o plano até a próxima reunião de planejamento.

O que um plano de ação bem feito precisa ter

Para cada tarefa, registre:

  • Objetivo ligado (por que esta tarefa existe?): aumentar os novos clientes por mês.
  • Título (o que será feito?): criar o roteiro de retorno pós-orçamento.
  • Passos (como, em partes?): listar as dúvidas comuns; escrever as mensagens; testar nos orçamentos da semana.
  • Responsável (quem faz?): comercial.
  • Prazo (até quando?): semana 2.
  • Pronto quando (como saber que acabou?): roteiro em uso nos orçamentos da semana.
  • Depende de (o que precisa vir antes?): lista de serviços e preços atualizada.

Esse formato segue as perguntas clássicas de um plano de ação: o quê, por quê, onde, quando, quem, como e quanto. O nome do método importa menos do que responder a todas.

Como escrever uma tarefa que se executa

  • Comece com um verbo e um objeto: "publicar a página de captação", "registrar a origem de cada contato".
  • Descreva o entregável, não a intenção: "página publicada com formulário funcionando", não "presença digital melhor".
  • Se a tarefa leva mais de duas semanas, quebre em partes menores.

Como ordenar as tarefas

Nem tudo começa ao mesmo tempo. Três regras simples:

  1. Destravar primeiro: o que é pré-requisito de várias tarefas vem antes (ex.: ter uma página para onde levar os contatos antes de divulgar).
  2. Corrigir vazamentos antes de aumentar o volume: se os orçamentos ficam sem retorno, gerar mais contatos só aumenta a perda.
  3. Respeitar a capacidade: some o esforço da semana. Se ultrapassa o que a equipe consegue fazer junto com a operação, adie o que é menos importante.

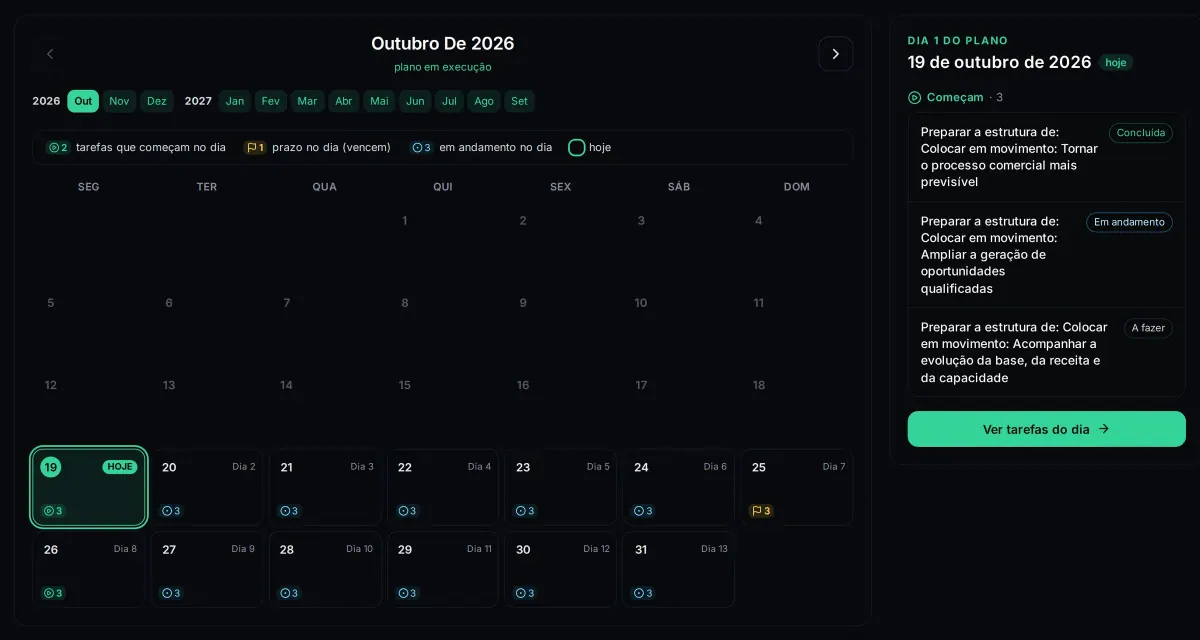

Cronograma do Plano Previsível com as tarefas distribuídas por semana e por área
O cronograma mostra o que acontece em cada semana e o que depende de quê.

Tarefas pontuais e rotinas: trate de forma diferente

Algumas ações acontecem uma vez (criar uma página). Outras se repetem (retornar todos os orçamentos da semana, revisar os indicadores no fim do mês). Rotinas precisam de frequência e de um registro de cada ocorrência: "feito", "não feito" ou "sem atividade nesta semana". Sem esse registro, a rotina vira intenção.

Como acompanhar a execução sem microgerenciar

  • Uma visão do dia: o que está atrasado, o que vence logo e qual é a próxima tarefa de cada pessoa.
  • Um ritual curto semanal: uma conversa rápida para ver o que andou, o que travou e o que muda na semana.
  • Prova do que foi feito: um link, um arquivo ou um registro. Isso evita "achamos que foi feito".
  • Indicadores no fim do período: a tarefa concluída mostra que o trabalho aconteceu; o indicador mostra se o resultado veio. São coisas diferentes, e as duas importam. Veja como escolher esses números no artigo sobre indicadores de desempenho.

Exemplo completo: do objetivo às tarefas

Objetivo: aumentar os novos clientes contratados por mês.

Iniciativa 1: retorno pós-orçamento
- Tarefa: criar o roteiro de retorno (semana 1; pronto quando o roteiro estiver escrito e aprovado).
- Rotina: retornar todos os orçamentos da semana (toda sexta; registro de cada semana).

Iniciativa 2: captação digital do serviço principal
- Tarefa: publicar uma página de captação com formulário (semana 2; pronto quando a página estiver no ar e o formulário for testado).
- Tarefa: divulgar a página nas redes da empresa (semana 3; depende da página publicada).

Medição: contatos recebidos por origem e novos clientes por mês, registrados no fim de cada mês.

Quando mudar o plano de ação

Mude quando houver um motivo concreto: uma tarefa ficou sem sentido, uma dependência travou, os indicadores de dois períodos seguidos não melhoraram, ou a empresa mudou de prioridade. Registre o que mudou e por quê. Assim, a próxima revisão parte de decisões, não de memória. O passo a passo da revisão está no artigo de planejamento estratégico para pequenas empresas.

Conclusão

Plano de ação empresarial é onde a estratégia vira semana de trabalho: tarefas com verbo, responsável, prazo e critério de pronto, em uma ordem que respeita dependências e capacidade, com rotinas registradas e uma conferência semanal. Comece pequeno: um objetivo, três tarefas bem escritas e um horário fixo para revisar.

Se você quer ver como isso funciona dentro de uma plataforma que já gera e acompanha esse plano, leia como funciona o Plano Previsível.
